“一体化”接水工程安全文明施工规范
责任编辑:政工部 | 2021-10-20

1  总则

为持续优化供水营商环境,提升集团公司一体化接水工程管理水平,确保单表工程施工规范化、服务优质化,树立集团公司对外服务形象,特制定本规范。

2  制定依据

2.1  施工现场应遵守《中华人民共和国安全生产法》、《中华人民共和国建设工程安全生产管理条例》、《山东省建筑安全生产管理规定》、《济南水务集团安全生产管理制度》等工程建设安全生产有关管理规定。

2.2  接水工程应遵守《给排水管道工程施工及验收规范》GB50268-2008、济南水务集团《室外管道工程竣工验收标准》、《管网施工水质安全规定》和《济南水务集团2018版水表通用图集》等相关要求。

3  适用范围

本规范适用于济南水务集团一体化接水工程施工现场的安全文明施工管理工作。

4  原则和要求

4.1  施工“三个一律”:未审批一律不开工,不规范一律停工,未整改一律问责。

4.2  服务“五个100%”:“文明施工100%、按期完成100%、验收合格100%、全程服务100%、客户满意100%”。

5  仪表举止

5.1  施工人员应穿着企业统一工装,服装要整洁、得体、佩戴安全帽。

5.2  在与用户沟通过程中,应使用“请原谅、打扰了、谢谢合作、再见”等文明用语,禁止使用“不知道、不清楚、不归我管”等服务忌语。

5.3  因施工需要,进入居民家中时,应礼貌敲门或轻按门铃,主动表明身份,说明来意。车辆进入客户单位或项目工地时,减速慢行,在允许的位置停放。

5.4  工作过程中,应秉公办事,不得吃、拿、卡、要,以水谋私,不得刁难用户。严禁酒后上岗。

6  文明施工

6.1  施工现场采用统一制式公示牌,内容包括:工程名称、地址、建设单位、施工单位、开竣工日期及施工图纸,注明客户管家、现场负责人姓名、联系方式及集团公司监督电话。

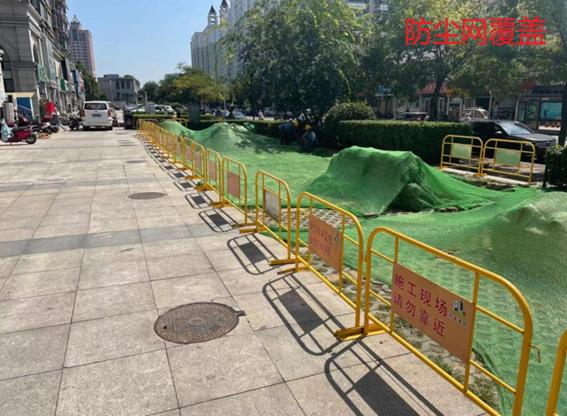

6.2  施工现场围护应采用统一制式围挡,围挡外观保持整洁。施工材料应有序堆放,采用防尘滤网进行全覆盖。

6.3  施工现场应设置雾炮、防尘网等降尘措施,建筑垃圾采用渣土包进行收集,做到渣土不落地。拌制施工用料时应使用竹胶板铺垫作业,施工现场做到工完场地清。

6.4  施工现场应及时清理、洒水防尘,做到雨天不泥泞、晴天不扬尘、低温无冰冻。

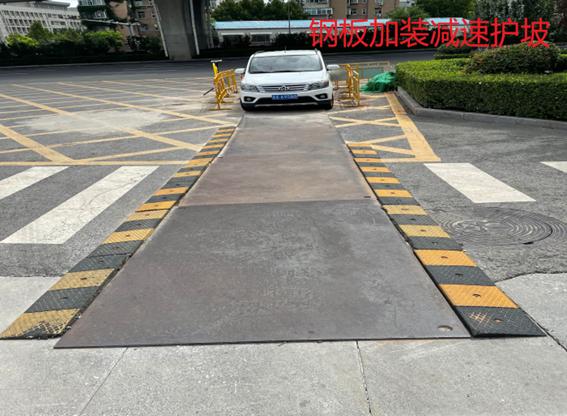

6.5  城市道路施工过程中,应设置方便车辆、行人通行的交通便道,设立安全围挡、警示标志。夜间施工围挡要有明显的发光标志并悬挂红色警示灯,现场疏导员穿戴反光警示服,做好交通安全疏导工作。不能及时回填的沟槽应铺设钢板加装减速护坡。

6.6  施工现场在居民小区、单元楼出入口的,应架设固定可靠的便桥,材料及土方堆放应确保留出足够宽度、安全平整的居民通道。

6.7  夜间施工应降低噪音,减少扰民。施工人员、机械提前2小时进入施工区域进行准备工作,施工时对使用工具轻拿轻放,手持电动工具应选择远离居民住宅的区域使用,挖掘机一律加装橡胶块降低施工噪声。

6.8  施工现场排水应排到下水道或泄水沟渠里,不得直排到马路上。

6.9  冬季施工做好现场的清冰防滑工作,做到不因排水不当形成结冰路面。

7  技术准备

7.1  接到施工任务后,施工单位应熟悉施工图纸,了解设计方案与要求,勘察现场地质、地下管线、开合口位置等实际情况,设计图与现场不符的应及时提出。

7.2  施工单位施工前严格履行工程现场危险源的辨识、预防措施落实工作,做好现场施工人员的安全技术交底。

7.3  施工单位根据图纸认真提取材料计划,使用材料必须为集团公司中标合格品牌。

7.4  人员、材料、机械准备到位后,施工单位提报《开工报告》,经客户发展部审批后开工。

8  现场管理

8.1  材料进场后,施工单位应自检并通知客户管家对材料质量、规格、数量、合格供方等进行核对并提供合格证。

8.2  沟槽应按设计断面图标准开挖,沟槽边堆土距离应大于0.8米,堆土高度不得超过1.5米。

8.3  垫层铺设前先清除槽内垃圾、杂物,槽底不得有积水和软泥。石屑及回填厚度必须符合设计要求并做到夯实密实,表面平整。石屑进场后必须堆放有序,不能及时回填的必须做好覆盖,防止扬尘。

8.4  管道安装应符合现行国家标准《工业金属管道工程施工及验收规范》GB-50235、《现场设备、工业管道焊接工程及验收规范》GB-50236等相关规范,并做好管道的探伤和内外防腐工作,当日未完成施工的管道口应进行有效封堵。

8.5  闸门及管配件安装应符合施工规范,闸阀与管道法兰连接应垂直,密封胶垫接触均匀,螺栓紧固受力均匀,不渗漏。

8.6  管道安装完毕应按设计要求逐层回填、压实,路面按照市政部门要求进行恢复。

8.7  闸门井砌筑应按照《室外给水管道附属构筑物》05S502-16~21进行砌筑,井室未安装井框、井盖的应采取有效安全防护措施并设立警示标志。

8.8  水表井砌筑按照《济南水务集团2018版水表通用图集》进行砌筑,井盖掀起或扣盖时要轻拉轻盖,避免损坏表井内供水设施,装表后井盖要合严合实,避免人身伤害。水表安装应遵守集团公司相关工作规范。

8.9  管网试压、冲洗应报集团公司进行相关流程审批后,依据《管网施工水质安全规定》执行。

9  安全管理

9.1  特种作业人员应培训合格后持证上岗,如电焊工、电工、施工机械等。

9.2  施工现场所使用的机具、机械应符合安全施工的要求,否则严禁使用。

9.3  配电箱应有漏电保护设施,应执行“一机一闸,一漏保护”的安全管理规定,配电箱下引出的线应整齐有序,过路线路应按规范架空和套管保护,接头处应使用绝缘胶布包扎,配电箱应设置门、锁及防雨措施,悬挂开起、关闭标示牌。

9.4  照明专用回路应设有漏电保护器,电工作业时,应穿绝缘鞋、戴绝缘手套。

9.5  电焊机应有防雨罩,焊把线接头不允许超过3处,不允许有绝缘老化现象。

9.6  气瓶存放应符合要求,间距不小于5米,距明火不小于10米,如无法保证应有隔离措施,气瓶应配有防震胶圈和防护帽,使用合格的压力表。

10  竣工验收及资料移交

10.1  竣工验收按照集团公司《室外管道工程竣工验收标准》、《室内管道及户表工程竣工验收标准》《供水设施新建、扩建及技改工程项目验收管理办法》执行,由施工单位提报客户管家当日验收,验收不合格限期整改并纳入当月考核,验收合格由客户发展部、施工单位加盖公章出具《单表工程竣工验收单》。

10.2  工程竣工后30个工作日内,施工单位按照集团公司《竣工资料标准》将全部工程资料立卷,列出工程资料移交清单,由客户发展部审核合格后于竣工验收两个月内,客户发展部向档案室移交工程项目档案、同时按要求移交管网管理部门。

11  施工过程留痕管理

施工单位应全方位记录工程建设过程,对工程开工、安全文明、沟槽开挖、垫层铺设、管道安装、井室砌筑等重要环节的安全文明施工现场留存影像资料(具体要求见附录A),工程完工提交客户发展部上传至济南水务集团报装管理系统。

12  附录

12.1  影像资料目录(见附录A)

12.2  一体化接水工程安全文明施工图例(见附录B)

附录A

影像资料目录

序号

影像采集内容

照片应反映的问题

1

着装

企业统一工装,服装要整洁、得体、佩戴安全帽

2

公示牌

统一制式公示牌,整洁、牢固

3

围挡

统一制式围挡,整洁、牢固,有发光标志

4

夜间施工

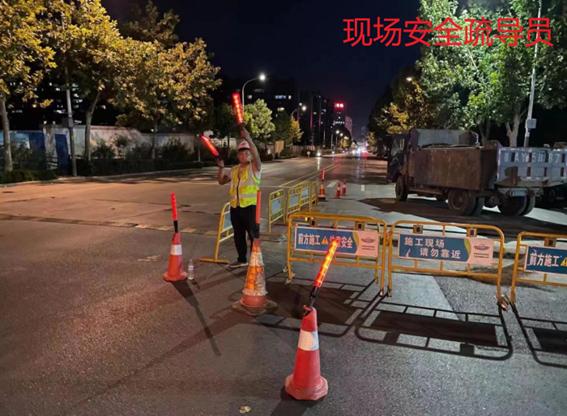

警示灯、疏导员穿戴反光警示服,交通疏导

5

防尘措施

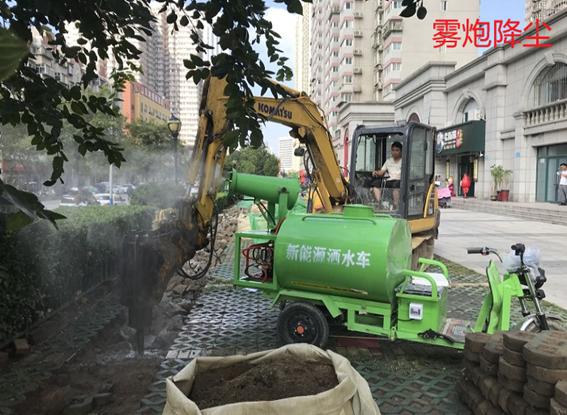

雾炮、防尘网、洒水防尘

6

开合口

管线开口、合口、封堵

7

沟槽开挖

设计断面图标准开挖,槽边堆土符合要求

8

垫层铺设

回填厚度、夯实密实,表面平整

9

管道安装

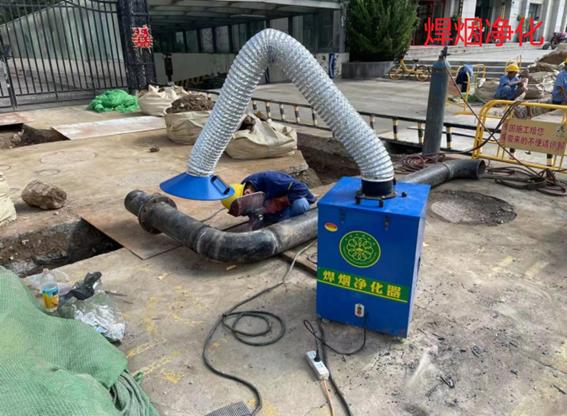

管道及附属设施规范安装

10

回填

逐层回填、压实,路面按照市政部门要求恢复

11

井室砌筑

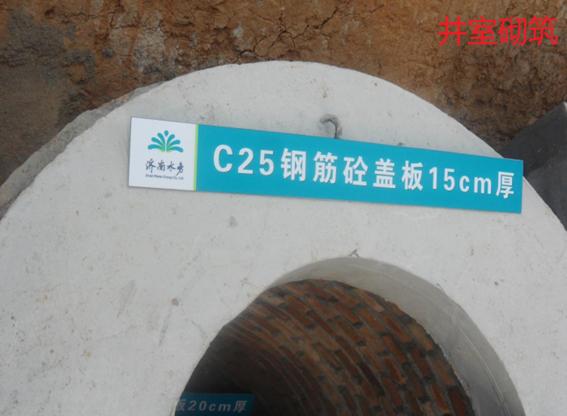

规范砌筑,井室内整洁无杂物

12

水表安装

规范安装,水表组合无渗漏,井室内整洁无杂物

13

竣工验收

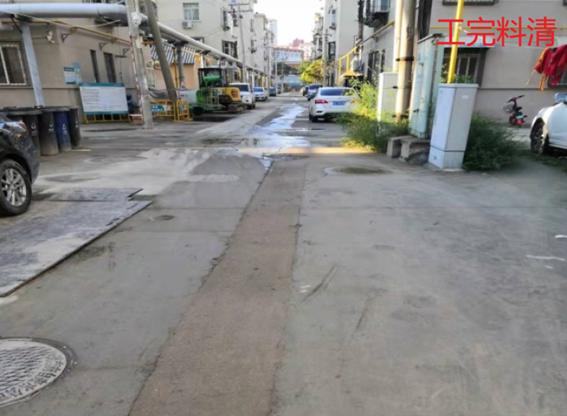

工完料净场地清

备注:影像资料必须图像清晰,数码照片不得低于800万像素。拍摄时应能全面反映现场状况,并具有代表性。近景持尺拍摄的应清楚显示尺寸数字,以供追溯。

附录B

一体化接水工程安全文明施工图例

1.着装

2.公示牌

3.施工围挡

4.防尘措施

5.夜间施工

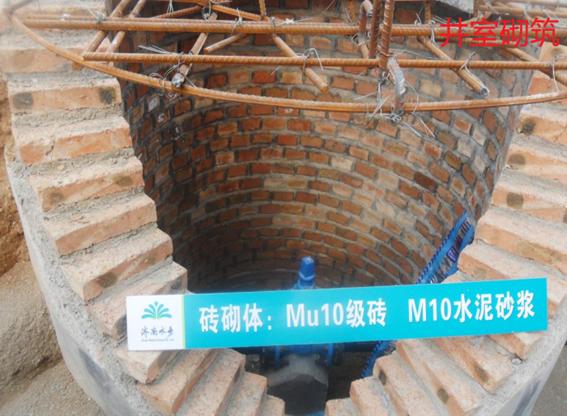

6.钢板铺设

7.沟槽开挖

8.垫层铺设

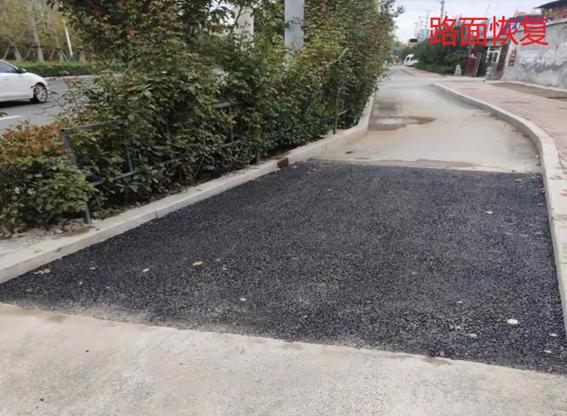

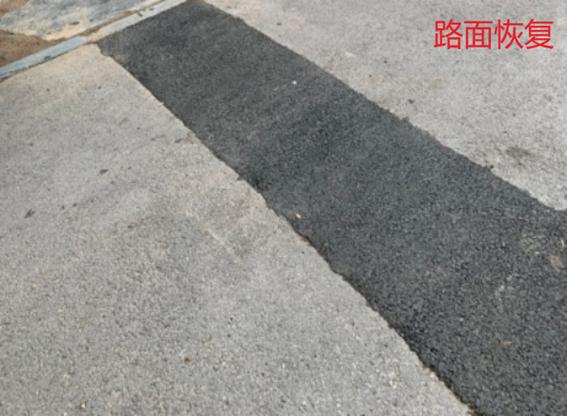

9.路面恢复

10.井室砌筑

11.工完料净场地清
